金达立热力有限公司安全简报第36期

    2016年夏季检修工作即将结束,马上将要开始2016—2017年供热生产。为 保证冬季供热能够顺利安全的进行,公司在今年夏季停供期间做了大量的管道维护更新工作。

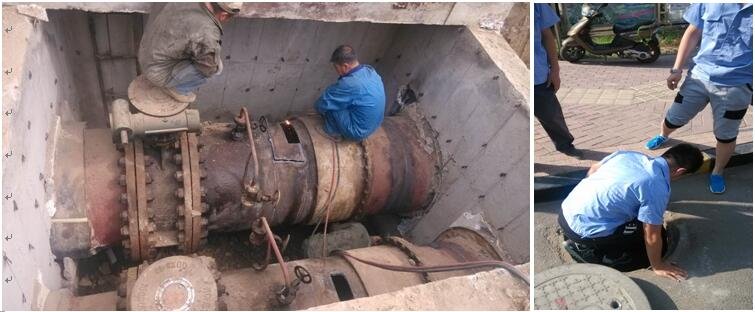

    今年更换主干线阀门11个,更换抽头阀门17个。直埋式补偿器共计12个。截止8月16日所有安全设备部负责的网技改外委工程项目全部完成。站内检修项目除站内新设循环泵安装工程外,站内常规检修任务各检修小组均已完成任务并通过验收,现阶段已具备供热预充水运行条件。但往年遗留问题仍未处理,如:新星美地、和平小学、禧瑞都、三十五、阿十二热力站房顶仍漏水。永茂泉、基地热力站地面下沉等问题告知技术部一直未解决。另外至今仍有二十多口热力井未找到。

    八月一日起,我公司就开始收缴2016—2017年度的供热费用了。相比往年提前开始收费主要是为缓解缴费高峰期人员太多的压力。每年公司开设两个营业点多个窗口同时收取,但收费高峰期面对巨大的人流量仍显不足。提前缴费不仅可以避免高峰期长时间排队等待,而且在9月15日前缴费市民还可以免费领取食用油一桶或亚麻籽油两瓶。

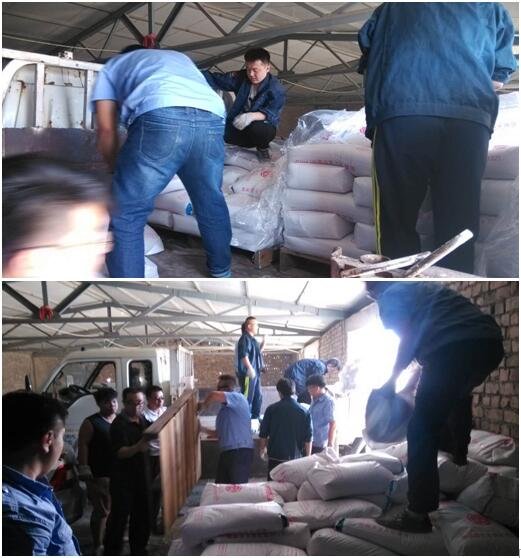

    8月15日,公司采购一批水处理设备所需树脂共计6吨放置检修大院待用。由于货物多,人手不够,于是从各部门抽调年青力壮的同事参加搬运工作。大家顶着室外环境二十八九度的高温速战速决将两车货物卸下并码放整齐。半个小时下来,有的同事后背已全部湿透。下图为大伙齐心协力搬运货物。

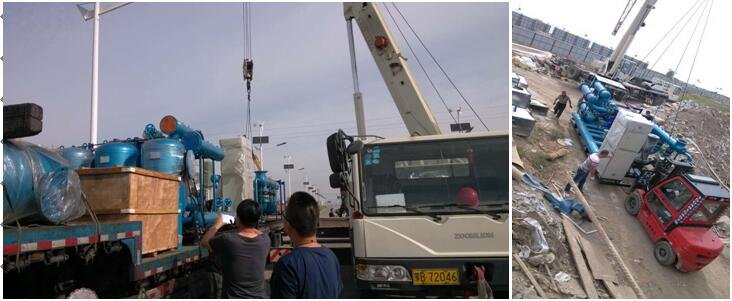

    8月29日,公司新建热力站设备陆续到货。今年公司将新成立5个热力站,各热力站主体土建施工即将完成,管线铺设也进入收尾阶段。每个热力站设备到货后均由技术部、安全设备部、生产部共同完成设备的验收及设备参数记录工作。大部分设备验收无大问题,主要由于设备长途运输,运输过程中颠簸导致机组螺丝松动。

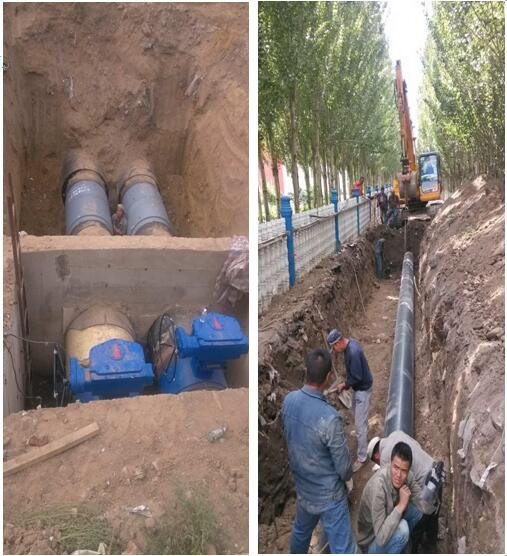

    今年外网改造可谓是时间紧、任务重,从7月初到8月中旬不到两个月时间完成10多项管网技改。其中更换DN1200蝶阀一个、DN1000蝶阀两个、直埋补偿器四个、DN700蝶阀六个、直埋补偿器四个。由于设备体积较大均动用大型机械设备进行施工。每次施工完毕均由安全设备部、技术部、生产部及检修部门进行验收。

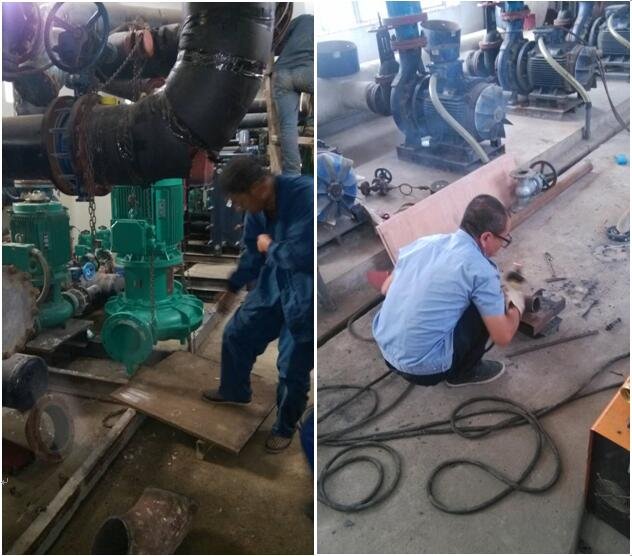

    由于个别小区供热面积增加或小区改地暖用户太多,导致站内机组循环量不够。公司决定今年针对这些热力站机组进行加装或更换循环泵。此次技改外委施工共10个热力站,共加装循环泵12台。由于补水泵扬程不够更换补水泵4台,补水泵技改由所负责区域本公司检修人员完成。截止目前,补水泵安装已全部完成,等待配套电气控制设备的安装。循环泵技改已完成新星美地热力站高低层机组加装任务。计划9月20日全部完成。
